שיפוץ חדר אמבטיה: 8 שלבים לפי הסדר, כמה זמן זה לוקח ו-7 טעויות שעולות ביוקר

שיפוץ חדר אמבטיה הוא השיפוץ הכי נפוץ בבתים בישראל – וגם זה שמייצר הכי הרבה סיפורי זוועה: "התחילו ולא סיימו", "הריצוף התרומם אחרי חצי שנה", "הם שברו ואז אמרו שצריך עוד 15 אלף". כמעט כל הסיפורים האלה מתחילים באותה נקודה – חוסר תכנון, לא חוסר מזל. במדריך הזה נעבור על 8 שלבי השיפוץ לפי הסדר הנכון, כמה זמן כל שלב באמת לוקח, מה קובע את המחיר, מה אפשר לחסוך ומה אסור לחסוך, ו-7 הטעויות שאנחנו רואים בכל שבוע אצל לקוחות שהגיעו אלינו "לתקן אחרי מישהו אחר".
לפני שמתחילים: 4 החלטות שחוסכות שבועות
- שיפוץ קוסמטי או מלא? החלפת כלים סניטריים, צבע ואביזרים – בלי לגעת בצנרת ובריצוף – היא עבודה של ימים. שבירה עד הבטון, צנרת חדשה ואיטום – זו עבודה של שבועות. ההחלטה הזו קובעת הכול.
- מה נשאר במקום? הזזת אסלה, כיור או ניקוז מקלחת דורשת פתיחת רצפה ושינוי צנרת ביוב. ככל שנקודות המים נשארות במקומן – המחיר יורד והסיכון קטן.
- אמבטיה או מקלחון? מקלחון בנוי (הליכה ישירה) דורש שיפוע מדויק ואיטום מושלם. אמבטיה סולחת יותר. משפחה עם ילדים קטנים – שווה לחשוב פעמיים לפני שמוותרים על אמבטיה.
- תקציב + 15%. בכל שיפוץ אמבטיה יש הפתעה אחת לפחות מאחורי הקיר – צנרת ישנה, רטיבות, חשמל לא תקני. רזרבה של 15% הופכת "אסון" ל"טוב שבדקנו".

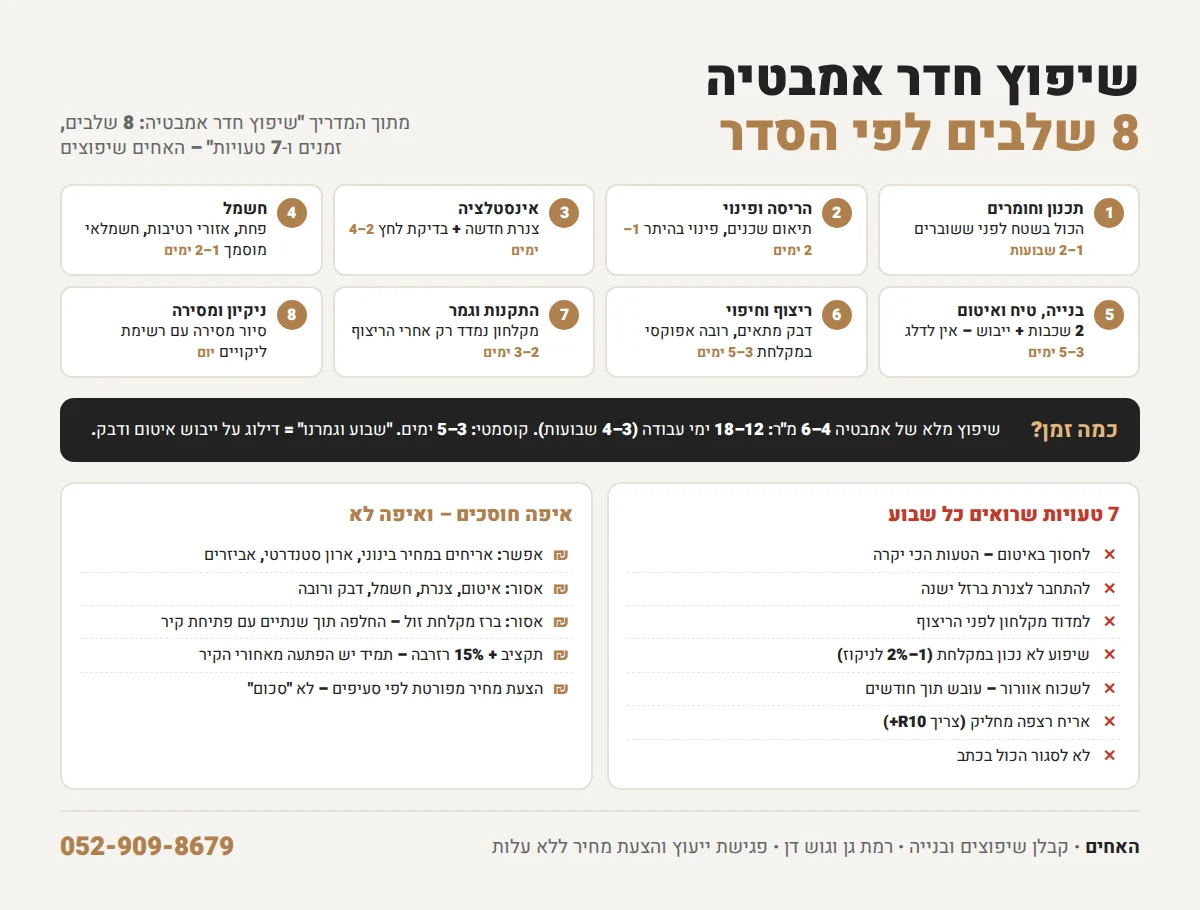

8 שלבי שיפוץ חדר אמבטיה – לפי הסדר
1. תכנון ובחירת חומרים (שבוע–שבועיים, לפני תחילת העבודה)
תוכנית עם מידות, מיקום נקודות מים וחשמל, בחירת אריחים, כלים סניטריים, ברזים, ארון ונישות. חשוב: כל החומרים מוזמנים ונמצאים בשטח לפני שמתחילים לשבור. אריח שמגיע באיחור של שבועיים עוצר את כל הפרויקט – עם אמבטיה שבורה בבית.
2. הריסה ופינוי (1–2 ימים)
פירוק כלים, הסרת אריחים (קירות ורצפה), חשיפת צנרת. בבניין משותף – תיאום עם השכנים ומועדי עבודה רועשת. פינוי פסולת בהיתר, לא לפח של הבניין.
3. אינסטלציה (2–4 ימים)
החלפת צנרת מים חמים/קרים, ביוב וניקוז, הכנת נקודות לכיור, אסלה, מקלחת ומכונת כביסה. זה השלב שבו מחליפים צנרת ברזל ישנה, ולא "מתחברים אליה". עבודות אינסטלציה נעשות עם בדיקת לחץ לפני שסוגרים – חובה.
4. חשמל (1–2 ימים)
נקודות לתאורה, מראה מוארת, מאוורר, בוילר, ושקע למכונת כביסה – כולם בקו עם ממסר פחת ובהתאם לתקן אזורי הרטיבות (מרחקים מהמקלחת). עבודות החשמל נעשות על ידי חשמלאי מוסמך, ולא על ידי "מי שבמקרה שם".
5. בנייה, טיח ואיטום (3–5 ימים כולל ייבוש)
סגירת תעלות, בניית נישות וספסל מקלחת, יישור קירות, יציקת שיפוע לניקוז – ואז השלב שאף אחד לא רואה ושקובע הכול: איטום. שתי שכבות של חומר איטום על רצפה ועל קירות המקלחת עד גובה 1.8–2 מ', עם זמן ייבוש בין שכבה לשכבה. מי שמדלג על זה פוגש את השכן מלמטה בעוד חצי שנה.
6. ריצוף וחיפוי (3–5 ימים)
קודם קירות, אחר כך רצפה (או להפך, לפי שיטת העבודה – אבל תמיד עם תכנון חיתוכים מראש כדי שהחיתוכים ייפלו בפינות הנסתרות). דבק מתאים לסוג האריח (פורצלן, גרניט, זכוכית), פוגות שוות, ורובה אפוקסי באזור המקלחת – לא רובה רגילה שמשחירה. על סוגי האריחים ומה מתאים לאיפה – בעמוד ריצוף לבית.
7. התקנות וגמר (2–3 ימים)
אסלה, כיור וארון, ברזים, מקלחון (זכוכית נמדדת רק אחרי הריצוף!), מראה, תאורה, מאוורר, אביזרים. סיליקון בכל המפגשים, ובדיקה שכל ברז וכל ניקוז עובדים.
8. ניקיון ומסירה (יום)
ניקיון לאחר שיפוץ – לא "לטאטא", אלא ניקוי אבק גבס מכל פינה, שאריות רובה מהאריחים, והגנה על הכלים החדשים. ואז סיור מסירה משותף עם רשימת ליקויים, אם יש.

כמה זמן זה לוקח באמת?
שיפוץ מלא של חדר אמבטיה סטנדרטי (4–6 מ"ר), כשכל החומרים בשטח: 12–18 ימי עבודה, כלומר 3–4 שבועות קלנדריים. שיפוץ קוסמטי: 3–5 ימים. מי שמבטיח "שבוע וגמרנו" לשיפוץ מלא – ידלג על זמני ייבוש של איטום ודבק, וזה בדיוק מה שאסור לדלג עליו. אם זה חדר הרחצה היחיד בבית – תכננו מראש פתרון (חדר שירותים נוסף, שכנים, מקלחת בעבודה).
מה קובע את המחיר?
- היקף: קוסמטי מול מלא – ההבדל הכי גדול.
- שינוי נקודות מים: כל הזזה של אסלה או ניקוז מוסיפה עבודה ברצפה.
- החומרים: אריח, כלים סניטריים וברזים יכולים להכפיל את העלות הכוללת. גם במחיר בינוני אפשר לקבל תוצאה מצוינת – ההבדל הוא בעיצוב, לא רק במחיר.
- מצב הצנרת והקירות: מה שמתגלה אחרי ההריסה. לכן הרזרבה.
- גישה: קומה גבוהה בלי מעלית, חניה רחוקה – מוסיפים זמן פינוי והובלה.
אנחנו נותנים הצעת מחיר מפורטת אחרי ביקור בנכס – כזו שמפרטת כל סעיף, ולא "שיפוץ אמבטיה – סכום". פרטים בעמוד שיפוץ חדר אמבטיה.
7 טעויות שרואים כל שבוע
- לחסוך באיטום. הטעות הכי יקרה שיש. החיסכון: כמה מאות שקלים. הנזק: תקרה של השכן ושיפוץ מחדש.
- להתחבר לצנרת ישנה. צנרת ברזל בת 30 שנה מאחורי אריחים חדשים – זו פצצת זמן.
- למדוד מקלחון לפני הריצוף. הזכוכית מגיעה חתוכה – ולא מתאימה. תמיד מודדים אחרי.
- שיפוע לא נכון במקלחת. שלולית אחרי כל מקלחת, או מים שבורחים החוצה. 1–2% שיפוע לכיוון הניקוז, ובדיקה עם מים לפני הריצוף.
- לשכוח אוורור. בלי חלון – חובה מאוורר. בלי אוורור – עובש תוך חודשים.
- לבחור אריח רצפה מחליק. לרצפת אמבטיה בוחרים אריח עם דירוג נגד החלקה (R10 ומעלה), בעיקר עם ילדים או מבוגרים בבית.
- לא לסגור הכול בכתב. לוח זמנים, תשלומים לפי שלבים, מה כלול ומה לא, ואחריות. מילה בעל פה לא עומדת כשמתחילים לשבור.
איפה אפשר לחסוך – ואיפה לא
אפשר: אריחים – יש פורצלן מצוין במחיר בינוני; ארון אמבטיה – מודל סטנדרטי במקום בהתאמה אישית; אביזרים ומראה – קונים לבד ברשתות. אסור: איטום, צנרת, חשמל, דבק ורובה, והברז במקלחת (ברז זול = החלפה תוך שנתיים, עם פתיחת קיר). ועל עבודות הגבס והצבע בחדר רטוב – רק חומרים עמידי לחות.
שאלות נפוצות
אפשר לגור בבית בזמן השיפוץ?
כן, רוב הלקוחות גרים. צריך לתכנן פתרון רחצה ל-2–3 שבועות, ולהיערך לאבק ולרעש בימי ההריסה.
צריך היתר לשיפוץ אמבטיה?
לשיפוץ פנימי בלי שינוי קירות קונסטרוקטיביים – בדרך כלל לא. בבית משותף כדאי ליידע את ועד הבית, ובמקרה של הזזת צנרת ביוב ראשית – לבדוק מול יועץ.
מה האחריות על העבודה?
אנחנו נותנים אחריות בכתב על עבודות האיטום, האינסטלציה והריצוף. על המוצרים – אחריות היצרן.
אתם עובדים גם מחוץ לרמת גן?
כן – תל אביב, חולון, בת ים, הרצליה, ראשון לציון וכל גוש דן.
